近日,合肥神馬團隊在山東泰昇海纜有限公司承接的“劉公島3公里3*400平方光電復合海纜”項目中,以極高效率和專業能力,僅用10天完成設備調試,并保障客戶順利交付首根海纜,創造了公司立式成纜與鋼絲鎧裝設備調試的最快紀錄,展現了團隊的綜合實力與拼搏精神,贏得了客戶的高度贊譽。
迎難而上 快速響應
山東泰昇海纜有限公司承接的“劉公島3公里3*400平方光電復合海纜”訂單需在5月1日前交付威海供電局,實現劉公島通電。4月1日,合肥神馬黨委副書記、總經理王寧受邀前往項目現場協商交付事宜時,發現因基建進度滯后,立式成纜樓頂與墻面未封閉,布線接線尚未完成,加之威海春季風雨頻繁,現場不具備調試條件。面對這一復雜情況,王寧高度重視、親自協調,公司積極響應、迅速行動,安排闞道松、朱守政、於鳳友等技術骨干于4月6日至8日分批趕赴現場,并強調“安全第一”,全力保障項目進度。

高效協作 攻堅克難
面對客戶首次生產海纜、缺乏熟練員工等重重難題,合肥神馬團隊主動承擔重任。4月7日,闞道松積極與泰昇方面溝通,確保現場所有資源優先配合調試工作。次日,團隊在完成全員安全培訓后,迅速明確分工:由闞道松協調調度,朱守政、於鳳友等骨干負責關鍵設備調試,孫金嶺、張登峰、孟軍等成員各司其職,形成了一個緊密協作、高效運轉的“攻堅網絡”。

晝夜奮戰 創造紀錄

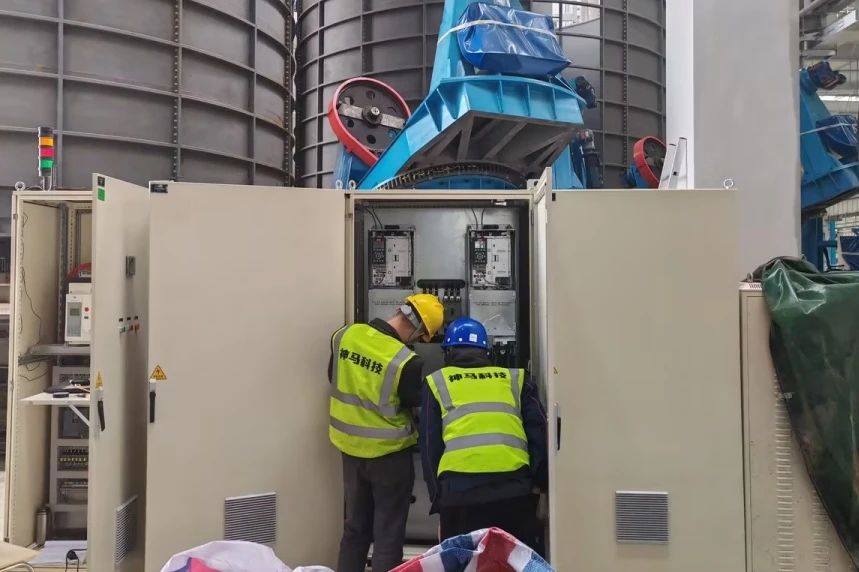

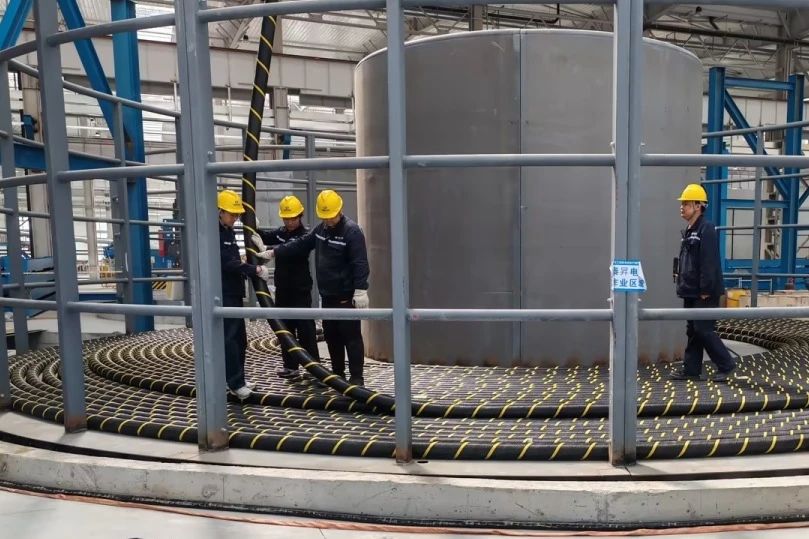

調試期間,團隊開啟“白加黑”“5+2”高強度工作模式。4月9日至11日,團隊成員全力以赴,完成了外圍布線工作。4月12日送電后,設備正式進入調試狀態。隨后的每一天,團隊成員都面臨著巨大的挑戰,但他們憑借過硬的專業技術與堅韌不拔的毅力,精準推進每一個環節。從鋼絲復繞、上盤,到瀝青缸融化調試、設備帶載運轉,每個環節都一絲不茍,確保萬無一失。4月21日下午4點半,首根3*400平方光電復合海纜下線順利下線,從啟動調試到交付僅耗時10天,一舉刷新了公司立式成纜、鋼絲鎧裝調試的最快紀錄。

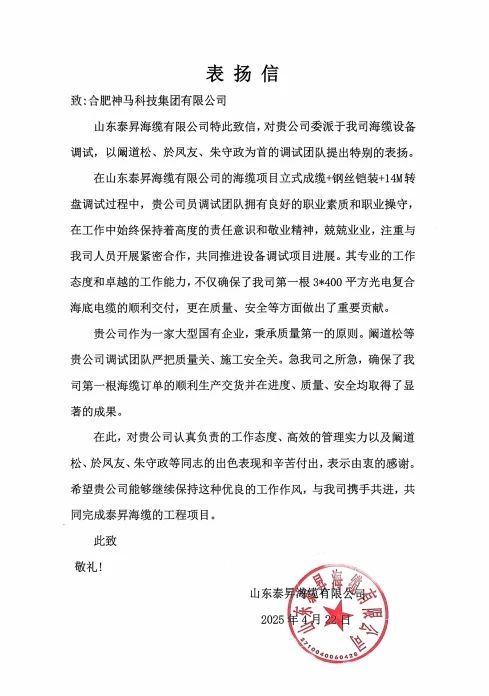

此次項目的圓滿成功,凝聚了全體調試人員日夜奮戰的心血與智慧,生動詮釋了合肥神馬團隊“敢打硬仗、能打勝仗”的拼搏精神。面對客戶緊急需求,團隊憑借深厚的技術積淀和高效的協同作戰能力,不僅按時交付高質量解決方案,更以超預期的穩定性贏得了客戶贊譽。此次攻堅詮釋了對客戶負責、對品質執著的信念,彰顯了合肥神馬在海纜裝備領域的硬核實力。(企業提供) |
